出施工图→坑池放线→池坑排水→地基处理→20~40mm石子垫层→混凝土基础→细沙层→化粪池吊装→化粪池定位→细沙回填同时化粪池注水→砌检查井→检查井基础→三七灰土→细沙分层回填→管道连接→回填覆土→绿化或做上面承重或过车做钢筋混凝土保护地面→工程交付。
1、产品运至工地时,安装前应对产品做验收,是不是满足所需要的型号,检查有没有破损。
5、检查产品安装就位后是否灌水1/2后再进行回填土,回填土是否密实,回填土达到标准后检查产品内的水是否距顶部30-40cm。
6、吊装一定要使用合适的吊装带吊装,保证化粪池在安装过程中的安全,防止造成不必要的损失。
2、检查井内、外抹防水砂浆(比例1:2,加水泥重量的5%的防水剂),要边砌检查井变抹,厚度20。
6、根据玻璃钢化粪池规格型号进行场地放线,在确定能保证产品尺寸的情况下进行挖槽。
7、根据型号的大小,一定要进行放坡,放坡大小依据土质情况及产品顶部以上的覆土厚度,放坡角度为30°~50°。
8、所挖出的土,必须距槽四周5米以外,防止土的侧压造成塌方,另外也给吊装产品时留有工作场地。

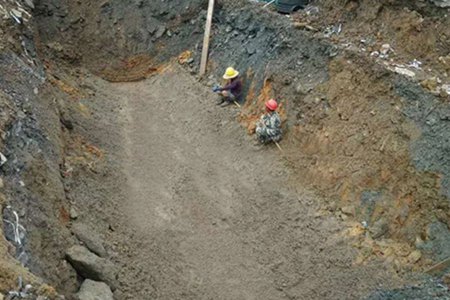

9、遇有地下水时应首先对地下水进行排除,根据示意图尺寸及要求做基础处理,后进行铺砂。
10、无地下水时,对基础进行夯实、铺砂,根据示意图及要求做基础处理。

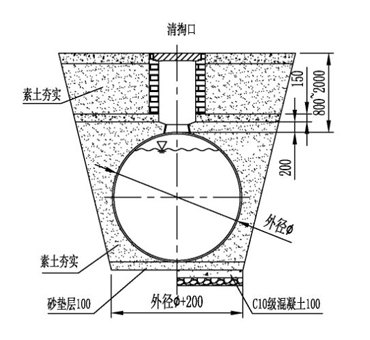

池基坑尺寸:宽度为化粪池直径+1米,长度为长度+1米。深度根据施工现场覆土高度+化粪池直径+50cm(垫层)。玻璃钢化粪池沟槽开挖,呈现弧形基坑,沟槽上口宽度大于玻璃钢化粪池宽度2米,向下2/3处至沟槽底部宽度以略宽于玻璃钢化粪池直径,以方便施工为宜,沟槽长度应大于玻璃钢化粪池总长度1.5米,进出水口深度应与排水管道标高一致。
使用3:7灰土处理地基。做混凝土垫层,厚度在25cm;然后在垫层上面铺25—35cm细沙。

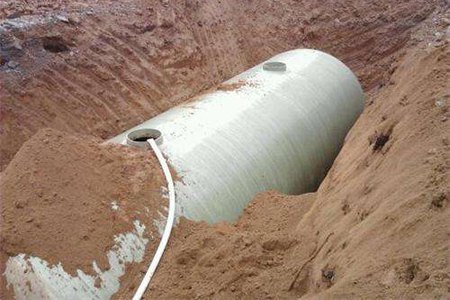

玻璃钢化粪池吊装就位前先检查各处高度是不是正确,找准玻璃钢化粪池进出水方向,确认无误后装设备就位,就位后确定进出水管标高契合设计图纸要求,水平水流轴线与下水管道轴线保持在同一轴线上。
回填土之前必须将化粪池内灌水至1/2,确保在回填时使产品内外受压平衡且不移位。在回填土时,产品底部两侧必须用人工塞实。填到30-50cm以上时,每30cm必须夯实一次。回填到产品1/2后,往化粪池内继续灌水,距池顶部40-50cm后再进行回填土,每填30cm进行夯实,直至与产品顶部相平。玻璃钢化粪池顶部以上回填土必须密实,如产品设在道路地段,在地面未处理前,不允许有车辆进行碾轧。回填时回填土的质量一定要符合回填土检验收取规范,不允许用建筑垃圾作为回填土使用,土中的尖角、石块及硬杂物必须剔出,回填时,必须均匀回填,切忌局部猛力冲击。

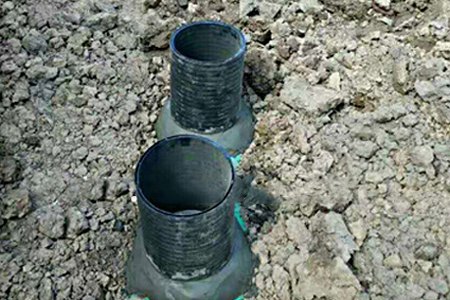

清掏井可在产品顶部回填土之前进行,也可在顶部回填之后进行,根据施工现场而定。连接进、出水:检查井有预留孔直径一般为500mm(可根据要求定制),可以砖砌,也能选用直径500mm双壁波纹管直接套在预留孔外,然后在顶部安装检查井盖子。进、出水管道连接分为平口对接和承插连接两种,现在都在使用承插连接——般玻璃钢化粪池进、出水预留孔口径都比地下管网大,这样大头套小头去20cm之后使用水泥封口,外面用保鲜薄膜把封口位置包裹起来,以防开裂,这部分可以在固化后再回填。
在玻璃钢化粪池上面采取厚度不低于200mm的混凝土加固压顶,防止化粪池因地下水位而上浮,砼浇筑必须在检查井砌筑结束后进行。按以上方法安装及加固可保证化粪池不因地下水位过高而造成的化粪池上浮或走位。
